Akamai–Anthropic 116억달러 계약 심층 분석: 55억달러 투자와 5% 워런트가 만드는 손익 구조

7년 약정, 55억달러 투자, 2028년 정상화와 최대 5% 워런트를 매출·마진·현금회수 순서로 검증합니다.

연구 질문

Akamai와 Anthropic의 7년 약정은 Akamai를 CDN·보안 회사에서 AI 인프라 사업자로 바꿀 수 있는가? 계약액 116억달러, 예상 자본지출 55억달러, 최대 5% 워런트와 2028년 말 정상화 일정을 하나의 현금흐름 구조로 검증합니다.

전 세계로 연결된 분산형 AI 클라우드 서버
CPU·메모리·네트워크와 엣지 인프라가 연결되는 구조를 표현한 AI 제작 이미지입니다.

먼저 결론

이번 거래는 Akamai의 현재 사업 규모와 비교하면 매우 큽니다. 2026년 2분기 Akamai 전체 매출은 11억달러, Cloud Infrastructure Services 매출은 9900만달러였습니다. Anthropic 계약이 회사 계획대로 정상화되면 2028년 말부터 연간 약 17억달러의 매출이 남은 계약 기간에 걸쳐 인식될 전망입니다. 작은 사업부가 회사의 성장축으로 바뀔 수 있는 숫자입니다.

그렇다고 116억달러를 오늘 확보한 매출로 볼 수는 없습니다. SEC 8-K는 서비스 가용성과 납품 요건, 해지 조건을 전제로 Anthropic이 약정 금액을 지급한다고 설명합니다. 서비스 시작은 2027년 2분기 후반으로 예정됐고 매출은 후반기에 서서히 올라갑니다. 2026년에는 매출 가이던스 변화가 없습니다.

55억달러의 장비·데이터센터 투자가 매출보다 먼저 나간다는 점도 중요합니다. 2026년 4분기 17억달러, 2027년 31억달러, 2028년 7억달러를 순차적으로 투입한다는 계획입니다. 투자자는 계약 총액보다 구축 속도, 가동률, 감가상각과 자유현금흐름을 따라가야 합니다.

계약의 법적 구조

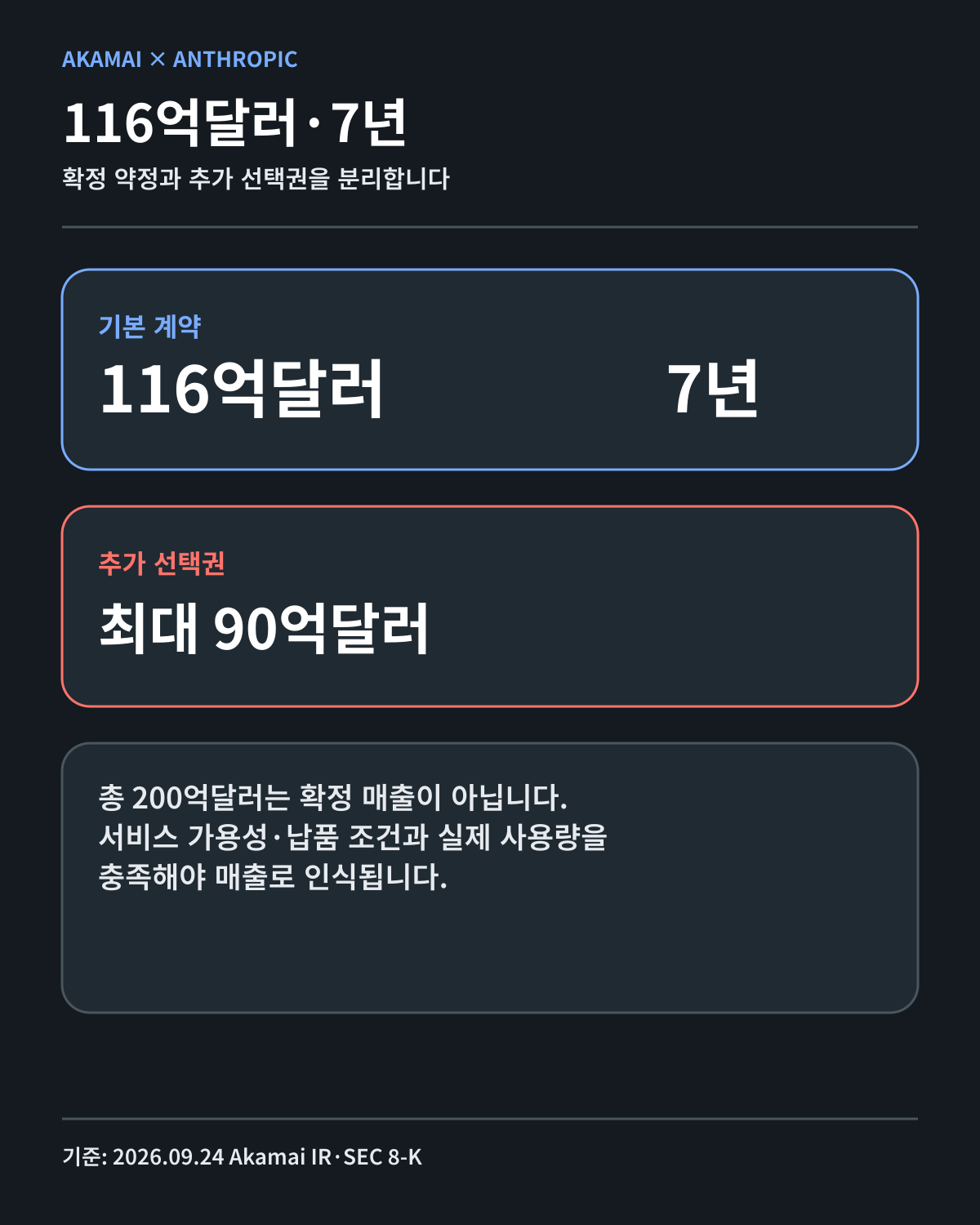

Akamai–Anthropic 계약 조건
기본 116억달러와 추가 90억달러 선택권을 분리했습니다.

양사는 2026년 5월 5일 체결한 기존 마스터서비스계약 아래 Project Plan 2와 Project Plan 3을 추가했습니다. 프로젝트 계획은 9월 18일 서명됐고 Akamai는 9월 24일 이를 중대한 계약으로 공시했습니다. 각 프로젝트의 초기 기간은 실제 서비스 시작일부터 7년입니다.

기본 약정은 약 116억달러입니다. 여기에 양사가 합의하면 90억달러를 더 구매할 수 있어 잠재적 총액은 약 200억달러가 됩니다. 추가분은 확정 계약이 아닙니다. 기본 약정과 추가 선택권을 한 숫자로 합쳐 확정 매출처럼 쓰면 안 됩니다.

Akamai 공식 발표는 Anthropic이 Akamai Cloud의 분산 AI 인프라와 소프트웨어를 이용해 CPU 워크로드를 처리한다고 밝혔습니다. 프런티어 모델의 GPU 학습비만을 다루는 계약이 아닙니다. 모델 서비스에 필요한 CPU 처리, 메모리, 네트워크와 운영 소프트웨어가 중심입니다.

Reuters는 발표 뒤 Akamai 주가가 시간외 거래에서 22%까지 올랐다고 보도했습니다. 이는 시장의 기대를 보여 줄 뿐 계약 이행을 증명하지는 않습니다. 이 글은 발표 당일 주가보다 2026년 4분기부터 2028년 말까지의 투자와 매출 인식 순서를 다룹니다.

7년 매출 인식 시간표

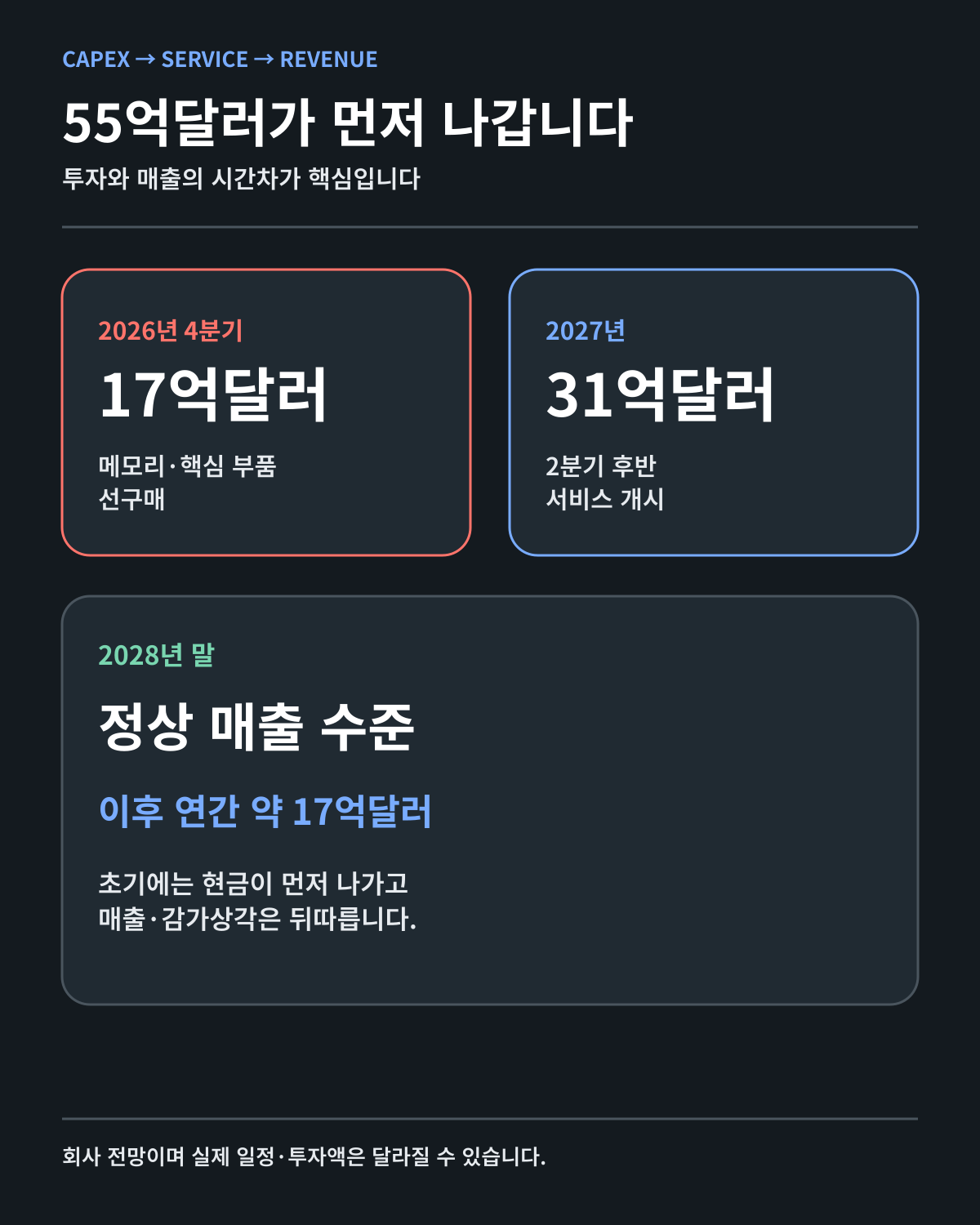

Akamai 계약 투자·매출 시간표
55억달러 투자와 2028년 말 정상 매출 일정을 정리했습니다.

계약 설명 자료는 2027년 매출을 약 1억5000만~3억달러로 예상합니다. 서비스가 2분기 후반에 시작되고 하반기에 용량이 늘어나는 초기 구축 단계이기 때문입니다. 2028년에는 매출이 계속 증가해 그해 말 계약상 정상 수준에 도달하는 일정입니다.

정상화 이후 예상 연간 매출은 약 17억달러입니다. 116억달러를 단순히 7년으로 나눈 수치와 비슷하지만 회계상 매출은 앞부분이 작고 뒷부분이 큽니다. 초기 2년 동안 주가는 계약 전체 금액을 먼저 반영할 수 있지만 손익계산서에는 일부만 나타납니다. 기대와 회계 숫자의 시간차가 변동성을 만들 수 있습니다.

또한 장비가 실제 사용 가능한 상태가 돼야 감가상각이 시작됩니다. 회사는 감가상각 개시 시점이 매출 인식과 대체로 맞을 것으로 봅니다. 납품 지연은 매출뿐 아니라 감가상각과 비용 인식 시점도 바꿉니다. 분기별로 자본지출, 유형자산, 감가상각, Cloud Infrastructure Services 매출을 함께 비교해야 하는 이유입니다.

시기 회사가 제시한 투자 매출 진행 검증할 지표
2026년 4분기 약 17억달러 없음 메모리·핵심 부품 확보
2027년 약 31억달러 약 1.5억~3억달러 2분기 후반 서비스 개시
2028년 약 7억달러 연중 증가 연말 정상 수준 도달
이후 추가 계획 없음 연간 약 17억달러 가동률·마진·현금회수

55억달러를 감당할 재무 기반

Akamai는 2026년 6월 말 현금·현금성자산과 시장성 증권 46억1600만달러를 보유했습니다. 같은 분기 영업현금흐름은 3억2600만달러였습니다. 2분기 실적을 보면 상반기 자본지출은 약 5억5287만달러, 매출 대비 25%였습니다.

이번 계약을 위한 2026년 4분기 자본지출 17억달러는 상반기 집행액의 세 배가 넘습니다. 회사는 2026년 매출 전망을 44억4500만~45억3000만달러로 유지했지만 투자 계획은 크게 늘렸습니다. 현금 보유액만 보면 초기 집행 여력은 있습니다. 문제는 2027년 31억달러까지 이어지는 동안 자사주 매입, 기존 보안·클라우드 제품 투자와 부채 관리가 어떻게 달라지는가입니다.

계약의 경제성을 볼 때 매출총이익률만으로는 부족합니다. 서버와 메모리, 전력, 데이터센터 임차비, 네트워크 비용, 감가상각과 이자비용을 반영해야 합니다. 경영진은 장기적으로 강한 현금 전환과 영업마진을 기대하지만 구체적인 계약 마진은 공개하지 않았습니다. 확인되지 않은 숫자를 임의로 넣어 순현재가치를 계산하지 않겠습니다.

워런트가 만든 고객과 공급자의 공동 이해관계

Anthropic은 Akamai의 비의결권 전환우선주를 살 수 있는 워런트를 받았습니다. 보통주 환산 기준 770만주, 완전히 가득되면 현재 주식수의 최대 약 5%입니다. 행사가격은 주당 111.33달러입니다.

기본 116억달러 약정과 함께 약 2%가 가득될 것으로 예상됩니다. 추가 90억달러를 집행할 때는 30억달러의 서비스 구매마다 약 1%씩, 최대 약 3%가 더 가득됩니다. 추가 주문이 커질수록 Akamai 매출 기회와 Anthropic의 지분 권리가 동시에 증가합니다.

이 구조는 장기 고객이 Akamai의 성공에서 이익을 얻도록 만듭니다. 반대로 기존 주주에게는 희석 가능성이 생깁니다. 계약 발표를 분석할 때 116억달러 매출만 말하고 최대 5% 워런트를 제외하면 주당가치 계산이 불완전합니다. 향후 발행주식수, 워런트 회계, 주식보상과 자사주 매입을 함께 살펴야 합니다.

Akamai의 기존 사업과 비교

2026년 2분기 Security 매출은 6억400만달러로 전년보다 10% 늘었습니다. Delivery와 기타 클라우드 애플리케이션은 3억9600만달러로 6% 감소했고 Cloud Infrastructure Services는 9900만달러로 39% 증가했습니다. 전체 매출 성장률은 5%였습니다.

회사는 안정적인 보안 사업, 줄어드는 전통 Delivery, 빠르게 커지는 인프라 사업을 동시에 운영합니다. Anthropic 계약이 클라우드 성장을 가속해도 Delivery의 가격 압력과 보안 성장률을 지워 주는 것은 아닙니다. 2분기 GAAP 영업이익률은 7%, 비GAAP 영업이익률은 25%였습니다. 높은 주식보상비용과 상각비를 포함한 실제 주주 손익을 같이 봐야 합니다.

Akamai는 이번 계약 이전에도 2026년 들어 28억달러가 넘는 다년간 Cloud Infrastructure Services 약정을 확보했다고 밝혔습니다. 2분기에는 미국 기술 기업과 4년 동안 6억달러가 넘는 계약도 공개했습니다. Anthropic 거래가 완전히 고립된 한 건은 아닙니다. 다만 고객 한 곳의 비중이 지나치게 커지는 새로운 집중 위험은 생깁니다.

AI 공급망에서 CPU와 엣지가 커지는 이유

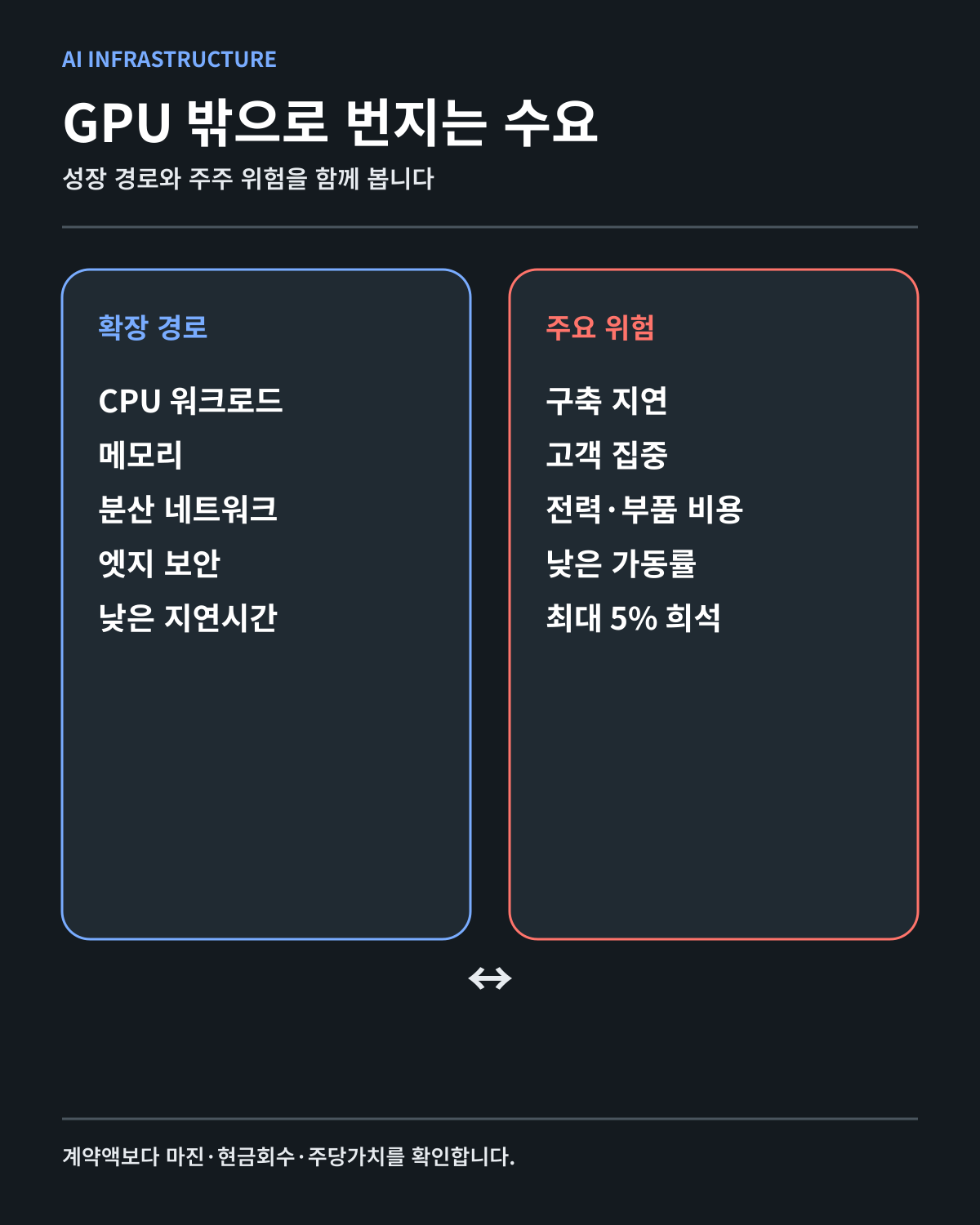

AI 인프라 확장과 위험
CPU·메모리·엣지 성장 경로와 구축·집중·희석 위험을 함께 표시했습니다.

생성형 AI 서비스는 GPU에서 모델을 학습하는 것으로 끝나지 않습니다. 사용자 요청을 접수하고 인증하며 데이터를 전처리하고 에이전트 작업을 실행하고 결과를 전송하는 과정에 CPU, 메모리, 저장장치, 네트워크와 보안이 필요합니다. 사용자가 늘수록 이 일반 컴퓨팅 부하도 커집니다.

Akamai는 전 세계에 분산된 네트워크 접점을 보유합니다. 모든 요청을 소수의 중앙 데이터센터로 보내지 않고 사용자와 가까운 위치에서 일부 작업을 처리하면 지연시간과 네트워크 비용을 줄일 여지가 있습니다. Anthropic이 CPU 워크로드를 분산형 Akamai Cloud에 맡긴 배경으로 해석할 수 있습니다. 다만 실제 단가·성능·지역별 용량은 공개되지 않았으므로 효과를 확정할 수 없습니다.

엔비디아 관점에서는 GPU 수요가 약해졌다는 신호가 아닙니다. AI 한 건의 총비용이 가속기 밖으로 확장된다는 신호입니다. 브로드컴의 네트워크와 맞춤형 가속기, 메모리 업체의 서버용 부품, 알파벳·Amazon·Microsoft의 클라우드와 전력 공급망을 함께 봐야 합니다. Akamai의 성공이 각 회사에 자동으로 같은 매출을 주지는 않지만 산업의 비용 지도가 넓어지고 있습니다.

반대 근거와 무효화 조건

첫 번째 반대 근거는 구축 위험입니다. 55억달러 규모의 공급망 확보와 데이터센터 용량을 일정대로 준비해야 합니다. 메모리 가격, 전력과 냉각, 건설 지연이 계획을 흔들 수 있습니다.

두 번째는 고객 위험입니다. Anthropic의 수요 성장과 자금조달, 모델 경쟁력이 장기간 유지돼야 합니다. 계약에는 조건과 해지 가능성이 있으며 세부 최소사용량과 위약금은 전부 공개되지 않았습니다.

세 번째는 경쟁입니다. AWS·Google Cloud·Azure는 자체 칩, 개발도구와 대규모 고객 기반을 갖고 있습니다. Akamai가 한 고객의 CPU 워크로드에서 선택받았다고 범용 클라우드 시장의 우위를 확보한 것은 아닙니다.

네 번째는 주당가치입니다. 매출이 증가해도 자본지출과 감가상각, 이자비용, 워런트 희석이 더 빠르게 늘면 주당 자유현금흐름은 기대보다 낮을 수 있습니다. 2027년 서비스 개시 지연, 2028년 말 정상화 실패, Cloud Infrastructure Services 마진 악화가 함께 나타나면 투자 가설을 재검토해야 합니다.

계약액을 주당가치로 옮기는 방법

계약 총액에서 자본지출을 단순히 빼는 계산도 충분하지 않습니다. 서버와 메모리는 여러 해에 걸쳐 감가상각되고, 운영 과정에는 전력·임차·정비·네트워크와 인건비가 들어갑니다. 계약대금의 수금 일정과 장비 대금 지급 일정이 다르면 회계 이익과 현금흐름도 같은 분기에 움직이지 않습니다.

따라서 분기마다 네 줄을 연결해 보겠습니다. Anthropic 관련 매출, Cloud Infrastructure Services 부문 이익 또는 회사가 제공하는 수익성 설명, 자본지출과 영업현금흐름입니다. 여기에 워런트로 늘어날 수 있는 주식 수를 반영해야 주당가치를 볼 수 있습니다. 회사가 계약별 마진을 공개하지 않는다면 범위를 억지로 만들지 않고 실제 전체 부문 마진의 변화를 사용하겠습니다.

초기 구축기에는 현금흐름이 나빠져도 계약 실패라고 단정할 수 없습니다. 반대로 매출이 늘어도 자유현금흐름이 계속 악화되면 성공이라고 부르기 어렵습니다. 2028년 말 정상화 시점 전후로 매출 성장, 마진과 현금회수가 함께 개선되는지가 판정 기준입니다.

세 가지 시나리오

강세는 일정이 계획대로 진행되고 2028년 말 연간 약 17억달러 정상 매출에 도달하는 경우입니다. 기본 계약의 현금 전환이 확인되고 추가 90억달러까지 단계적으로 집행되면 Akamai는 AI 인프라 공급자로 재평가받을 수 있습니다.

기준 시나리오는 매출이 계획대로 늘지만 초기 감가상각과 운영비 때문에 이익과 자유현금흐름 개선이 늦는 경우입니다. 클라우드 성장률은 높아도 회사 전체 영업이익률의 회복에는 시간이 필요합니다.

약세는 공급망·전력·데이터센터 일정이 늦어지고 Anthropic 사용량이 예상에 못 미치는 경우입니다. 전용 장비의 가동률이 낮아지면 투자금 회수가 어려워지고 워런트 희석과 고객 집중 위험이 부각됩니다.

앞으로 확인할 여섯 지표

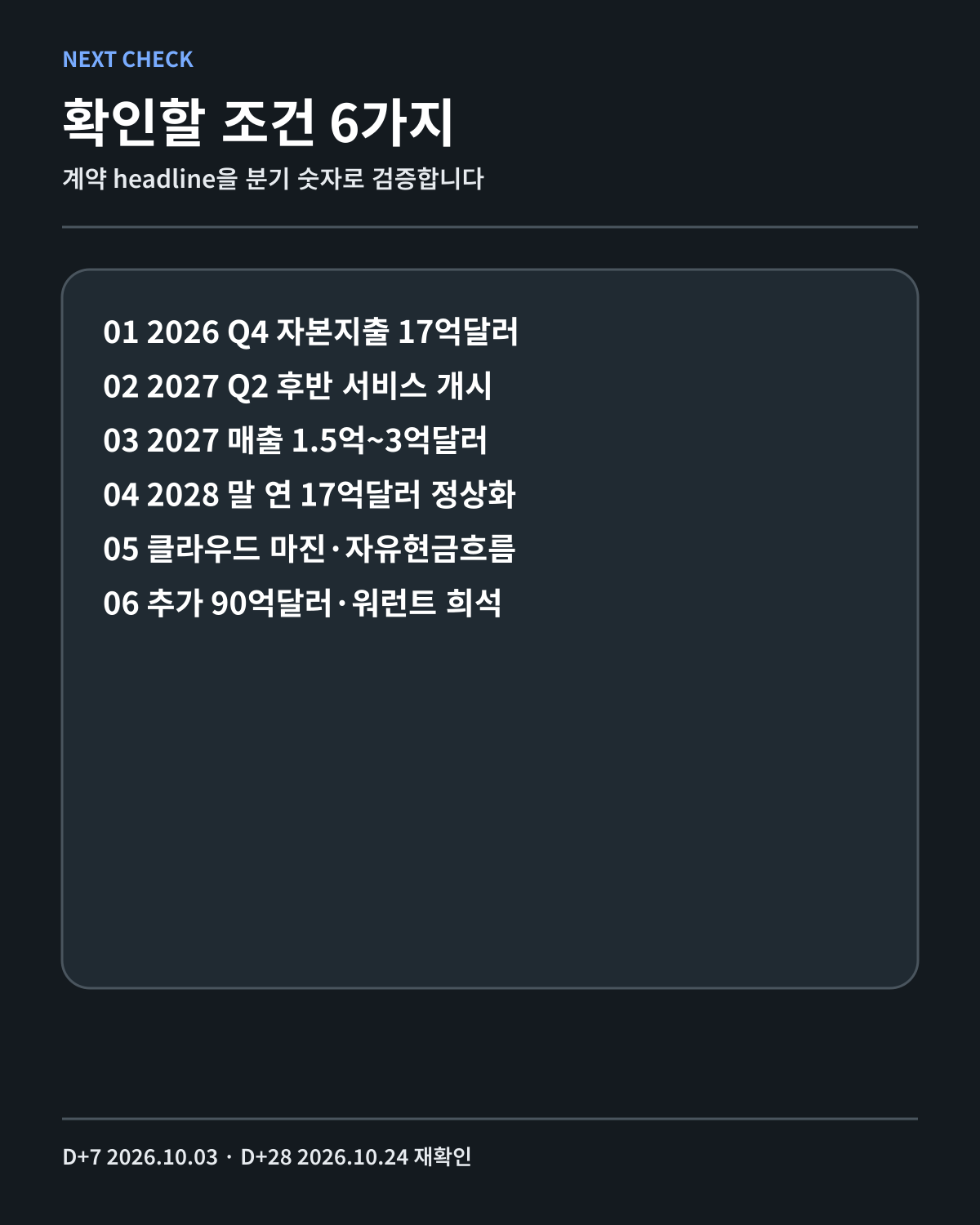

Akamai 투자 확인 순서
자본지출부터 서비스 개시·마진·워런트까지 확인할 조건입니다.
  1. 2026년 4분기 약 17억달러 자본지출의 실제 집행액
  2. 2027년 2분기 후반 서비스 개시와 첫 매출 인식
  3. 2027년 매출 기여 1억5000만~3억달러 달성 여부
  4. 2028년 말 연간 약 17억달러 정상 수준 도달 여부
  5. Cloud Infrastructure Services의 GAAP 마진·영업현금흐름·자유현금흐름
  6. 추가 90억달러 주문과 워런트 가득·발행주식수 변화

작성자 판단

저는 Akamai를 보유하지 않습니다. 이번 거래를 관심 있게 보는 이유는 AI 인프라 지출이 GPU에서 끝나지 않는다는 사실을 숫자로 보여 주기 때문입니다. CPU, 메모리, 분산 네트워크와 보안이 프런티어 모델의 비용 구조 안으로 들어왔습니다.

계약 총액은 강하지만 투자 판단은 순서대로 하겠습니다. 부품을 사고 용량을 구축한 뒤 서비스가 시작되고 매출과 현금이 들어와야 합니다. 추가 계약과 지분 워런트는 매출 기회와 희석을 함께 만듭니다. 116억달러라는 headline보다 2027년 서비스 개시, 2028년 정상화와 주당 자유현금흐름을 확인하겠습니다.

Confidence

116억달러 기본 약정, 7년 기간, 55억달러 자본지출, 2027~2028년 일정과 워런트 조건은 SEC 8-K와 Akamai 공식 자료에서 확인했습니다. 2026년 2분기 재무 기준은 회사 실적 발표와 10-Q를 대조했습니다.

Unresolved

Anthropic 워크로드의 지역별 배분, CPU 단가, 최소사용량, 계약별 해지 비용, 예상 전력 사용량과 구체적인 계약 마진은 공개되지 않았습니다. 이 값은 추정하지 않습니다.

Refuted

116억달러 전체가 2026년 매출로 잡힌다는 해석은 회사 일정과 맞지 않습니다. 이번 계약이 GPU 계약이라는 설명도 공식 발표의 CPU 워크로드 범위와 다릅니다.

이 글은 2026년 9월 26일 기준 공개 자료를 검증한 개인 투자 연구입니다. 특정 종목이나 금융상품의 매수·매도를 권유하지 않으며 모든 투자 판단과 책임은 투자자 본인에게 있습니다.
